国能安吉梅溪2×9H级燃机新建工程是浙江省重大项目,该项目利用我县原梅溪电厂闲置土地,新建设两台9H级燃气、蒸汽联合循环发电机组,项目从今年6月份开工以来,创新破难、快速推进。

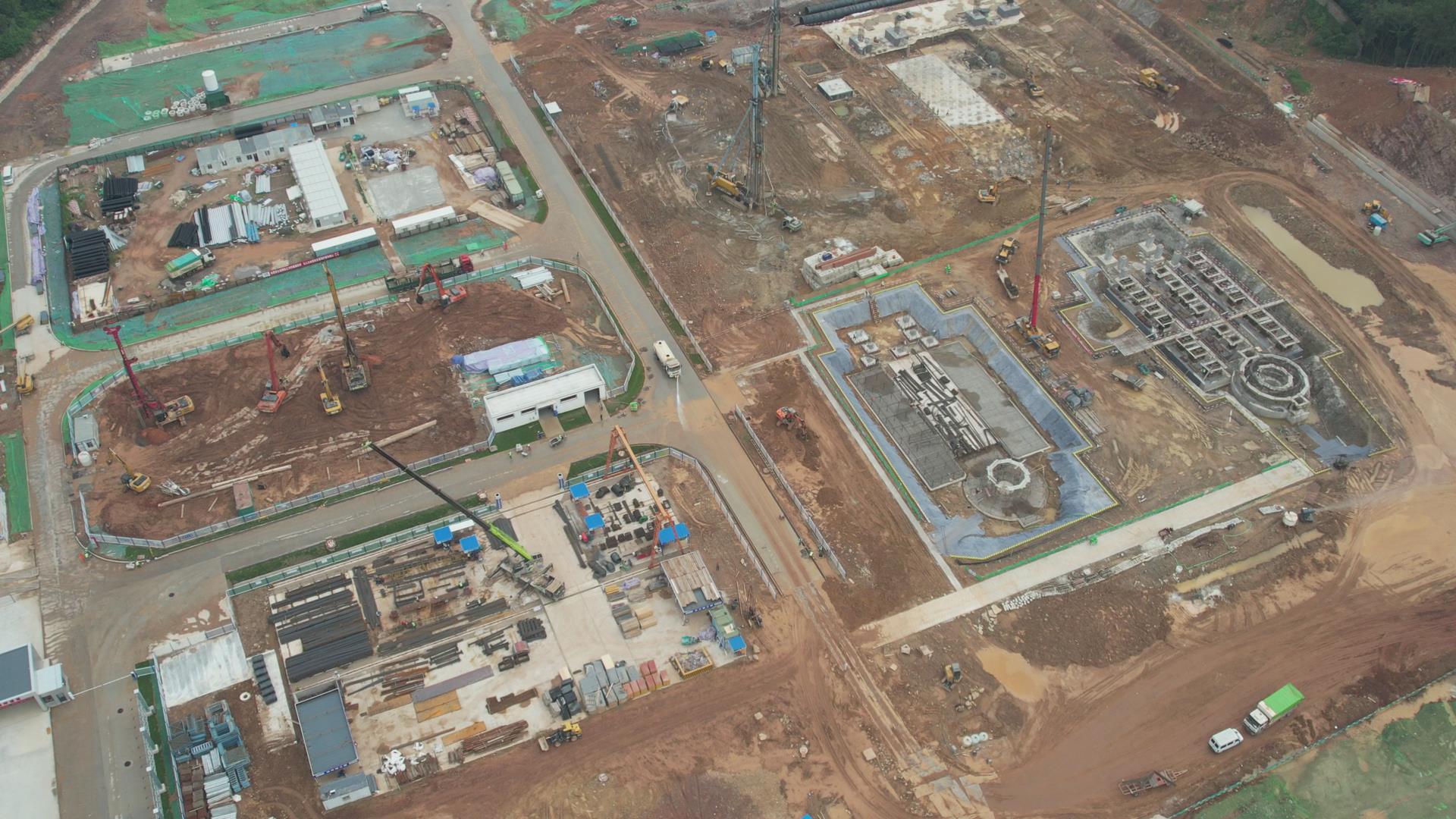

上午,在新建工程项目施工现场,主体厂房324根桩基已完成,4台挖机正在开挖主体厂房承台基础,各类车辆往来穿梭,建设者们紧张有序抢抓施工黄金期,确保工程进度。“现在这个主厂房,目前正在基础土方开挖,9月份我们主厂房要出零米,年底结构要到顶,明年4月份我们主厂房要进行交安。”国能(浙江安吉)发电有限公司工程建设部主管夏志川。

同时,在项目1、2号余热锅炉厂房内,100多名工人正在抓紧施工基础承台钢筋绑扎、短柱支模,焊接声、切割声、锤打声此起彼伏,一派施工忙碌景象。“10月份我们1号余热锅炉整个要出零米,11月份我们2号余热锅炉要出零米,今年底之前,我们余热锅炉吊装要全面开始。”国能(浙江安吉)发电有限公司工程建设部主管夏志川说

为加快推进项目基础打桩进度,项目方引进新型螺杆桩机,该机器有施工噪音低、无振动、不取土、不排浆、不污染、施工及成桩质量不受地下水影响等优势。

据了解,项目占地面积约256亩,装机容量约168万千瓦,总投资34.6亿元,建设2套9H级燃气、蒸汽联合循环机组,联合循环效率最高可达到64%,碳排放强度约为百万千瓦燃煤机组40%,具有低碳、高效、清洁、灵活的优势,符合国家加快绿色低碳转型发展方向。“到2024年的11月份,我们的GIS楼结构到顶,2024年的12月份,我们主厂房结构到顶,还有我们的集控楼结构到顶,标志着我们的土建基本上结束,我们计划在2025年年底,两台机组建成投产。”国能(浙江安吉)发电有限公司党委委员、副总经理李志刚说。

李志刚表示,项目建成后,将进一步满足浙北地区支撑性电源需求,提升全省电力系统调峰能力,对于浙江电力绿色转型发展具有很好的示范意义。
