这一重点项目,雏形已现!
来源:安吉 时间: 2025-05-12 字号:[ ]

国能安吉燃机项目是国家能源集团公司首个H级燃机项目,是浙江省绿色低碳发展和保供稳价工作三年行动的重点工程项目。该项目利用安吉县原梅溪电厂闲置土地,新建设两台9H级燃气、蒸汽联合循环发电机组。去年6月项目开工以来,建设团队秉持创新破难、快速推进的理念,克服了诸多技术难题和施工挑战。

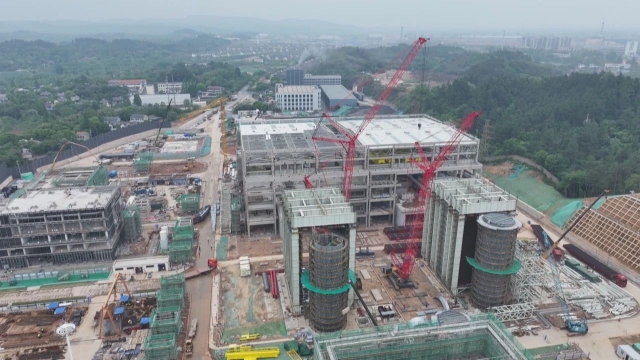

目前项目主体建设已接近尾声,一座现代化的能源工厂雏形初现!

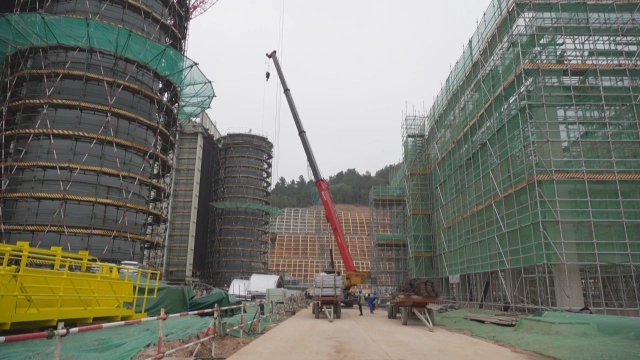

在国能安吉梅溪2×9H级燃机新建工程项目现场,记者看到,主厂房结构施工已完成,工人们正忙着进行后续的扫尾工作。在屋顶,部分工人熟练地铺着止水板材;而在1号发电机组基础调试施工区域,10多名工人正在对设备进行调试。“目前主厂房封闭的一些土建扫尾工作和内部安装工作正同步开展中。按目前的计划,5月底最大的核心设备发电机、燃气能机、燃气轮机、1号机组全部会到达现场并开始安装;预计到7月中旬,安装工作将全部结束。”国能(浙江安吉)发电有限公司党委委员、副总经理李志刚介绍。

项目1、2号余热锅炉厂房里同样是一片繁忙景象。一台大型吊机挥舞着巨臂,将锅炉钢材精准地吊起,稳稳地转移到指定位置。焊接固定、受热面施工……20多名工人分工明确、配合默契。“1号机组的余热锅炉正在进行受热面的安装,还有辅助厂房的搭设,目前的计划也是在7月中旬全部结束,和主厂房一起开始水压测试,8月进行锅炉的双洗,9月预计可以具备点火冲管的条件。”李志刚说。

值得一提的是,建设过程中,项目团队创新采用边建设边安装设备的施工方式,大大缩短了项目周期,提高了建设效率。在进度管理上,团队超前谋划,精心组织协调各种资源,制定了科学合理的施工计划和应急预案,及时解决施工过程中出现的问题,为项目顺利推进提供了坚实保障。

据国能(浙江安吉)发电有限公司党委书记、董事长姚尧介绍,两台机组主厂房分别于2024年9月和10月高标准出零米,2025年1月和3月两台机组主厂房高质量实现结构到顶,同时水岛、机力塔等辅助建筑同步推进。目前1号机组已经实现止水,外墙封闭中,各房间陆续交安中,预计5月全面进入安装高峰阶段。

国能安吉燃机项目占地面积约256亩,装机容量约168万千瓦,总投资高达34.6亿元。项目将建设2套9H级燃气、蒸汽联合循环机组,其联合循环效率最高可达到64%,碳排放强度约为百万千瓦燃煤机组的40%。这一数据背后,彰显了该项目低碳、高效、清洁、灵活的优势,为能源行业的可持续发展提供了可借鉴的范例。

接下来,建设团队将在安全质量上狠下功夫,在进度管理上超前谋划,力争2025年底实现双投。下一阶段预计2025年6月30日实现除盐水出水、7月30日汽轮机低压缸扣盖、10月机组进入整组启动调试,年底前两台机组投入商业运行,为浙北地区电力供应保驾护航。
